前面我们一起了解了什么是OGFC沥青和OGFC沥青的施工工艺准备,现在我们再一起来了解OGFC沥青路面施工摊铺过程四个步骤。
一.摊铺
OGFC沥青因为其优秀的表面功能,所以铺设的路面结构已经完整了。对开级配抗滑磨耗层的下卧层应密实并且有一个横度不小于2%的排水坡沥青网sinoasphalt.com。使用SBS改性乳化沥青作为黏层材料,洒布量控制在0.4~0.6 L/m 2 之间,可以让OGFC沥青和下卧层之间变得更坚固。OGFC摊铺进行工作需要连续稳定的工作状态,这样才能够提高路面整体的平整度。摊铺的工作时间段要选择在当天的高温时段,如果温度过低或者是出现雨水天气则不适合摊铺工作的进行,尤其是雨水天气,雨水会污染沥青混合料的质量,受到雨淋的沥青混合料将不能够再进行使用。
二.碾压
OGFC混合料的碾压工作适合选择钢轮压路机,而不是轮胎压路机和振动压实。压路机在进行工作的时候要遵循紧跟、慢压的原则,压路机在工作的时候尽可能在混合料刚刚铺设完毕、温度还高的时候进行碾压,OGFC的层厚比较薄,摊铺过后温度下降比较快,因此不要延误时间,应立即进项碾压工作;低温的时候不要对开级配抗滑磨耗层路面进行反复碾压,可能会出现磨掉石料棱角、压碎石料、破坏石料嵌挤的情况。同时也要控制碾压的程度,不能碾压得太狠也不能碾压得太轻。碾压机在工作的时候,一次的工作量不要太长,控制在20~30m左右。压路机的碾压速度和频率以下表为例。

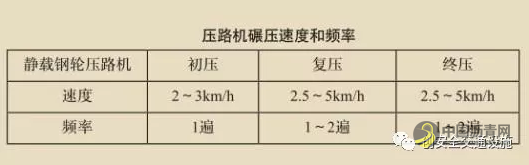

压路机的碾压速度和频率
三.接缝施工
接缝处理分为横向施工缝和纵向施工缝两种类型。纵向施工缝就是两台摊铺机以梯队的形式摊铺,从而出现纵向的接缝。对于此类接缝在前部进行摊铺的时候留下十几厘米宽不进行碾压作为后部摊铺高程基准面,摊铺会出现纵向的斜坡,然后以热接缝形式将这个缝迹消除。
横向施工缝对于OGFC非常重要,进行横向施工缝的处理时,如果在切缝垂直面涂抹黏层油,会影响到开级配抗滑磨耗层内部的纵向排水功能。在摊铺前严格控制横向施工缝垂直面的温度,不能太低也不能太高。如果是桥梁路面铺设,特别要注意确保桥梁伸缩缝两边路面平整,杜绝出现横向施工缝的情况。
四.开放交通
OGFC沥青路面施工完成后,需要进行降温冷却再进行开放通车。温度过高的情况就开放通车会出现车辙问题和影响空隙衰减,在所有施工完成后等待1天的时间再进行通车最佳。
预计到2025年底!河北高速公路将突破9000公里
“十四五”路网焕新!浙江加速高速公路提质增效
安徽省普通公路建设提前完成年度计划任务
总投资超百亿!甘肃两个高速公路项目开工建设
密织现代综合交通网,迈向新时代“九州通衢”!湖北交通“十四五”成绩单出炉
桥隧比82%!九绵高速主体完工,9月下旬通车!
广州这条高速将扩宽至双向十至十二车道!
沥青路面预防性养护雾封层措施应用效果对比研究
基于GA10浇筑式沥青混凝土的钢桥面铺装施工工艺优化研究
长寿命沥青路面层间剪应力控制及处治工艺
环保型高性能沥青混合料在高速公路长寿命路面中的应用与性能评估
直击现场,北京首条湖城一体赛车道即将亮相北京亦庄
商河:从交通“四无县”迈向省会北部交通新枢纽
双向六改十!这个高速改扩建项目进入施工新阶段
