水泥就地冷再生基层施工工艺标准
2019年05月14日    阅读量:19790    新闻来源:道路施工学习  |  投稿

水泥就地冷再生基层施工工艺标准

1 适用范围

水泥就地冷再生基层适用于改建的各级半刚性路面结构,一般位于沥青混凝土面层下。

2 规范性引用文件

2.1《公路路面基层施工技术规范》JTJ034-2000

2.2 《城镇道路工程施工与质量验收规范》CJJ1-2008

2.3《公路工程无机结合料稳定材料试验规程》JTJ057沥青网sinoasphalt.com

3 术  语

3.1 水泥就地冷再生基层  cement cold in place recycling base

  在原有路基上加水泥,用冷再生机拌合而成的基层

3.2 主控项目 dominant item

城镇道路工程中的对质量、安全、卫生、环境保护和公众利益起决定性作用的检验项目。

3.3 一般项目general item

除主控项目以外的检验项目。

3.4 抽样检验sampling inspection

按照规定的抽样方案,从进场的材料、构配件、设备或城镇道路工程检验项目中抽取一定数量的样本所进行的检验。

4 施工准备

 技术准备

4.1集中技术人员进行图纸会审,熟悉各部结构,确定合理的施工工艺。

4.2对全线的导线点、水准点进行加密、复测,精度符合规范要求。

4.3选定料场,进行配合比试验,并进行优化设计,确定合理的配合比。

4.4详细了解现场施工环境,编制切实可行的施工方案,并详细进行二级技术交底。

4.5做好安全防卫和安全技术交底工作,避免天气、施工机械等对生产人员的生命财产构成威胁。

4.6对下承层进行验收,必须在其满足规范要求后才能进行下道工序。

4.7量放样,直线(或大半径圆曲线)段每10m放一中桩、边桩,小半径曲线处(匝道)每5m放一中、边桩,测量其高程并计算其要求调整的高度,作为钢丝基准线的标准。

 物资准备

4.8 水泥应符合下列规定

  1 水泥宜采用硅酸盐水泥或普通硅酸盐水泥,水泥强度等级不应低于32.5MPa

2 水泥进场应有产品合格证和出场检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。其质量必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》GB175等的规定。

3 不同等级、厂牌、品种、出厂日期的水泥不得混存、混用。期超过三个月或受潮的水泥,必须经过试验,按其实验结果决定正常使用或降级使用。已经结块变质的水泥不得使用。不同品种的水泥不得混合使用。

4.9 水:宜采用饮用水。当采用其他水源时,其水质应符合国家现行标准《混凝土拌合用水标准》JGJ 63的规定。

 施工设备准备

4.10 施工设备:冷拌再生机1台,洒水车3~4台,50t振动压路机1台,18t~21 t光轮压路机2台,平路机1台。

4.11 测量器具:全站仪、水准仪等。

 作业条件准备

4.12完成下承层处理与验收。检测项目包括:纵断高程、中线偏差、横坡、边坡、压实度、弯沉、平整度等。监理工程师签认批准。

4.13 在正式开工之前,已进行试验段施工,获得了机械拌和、摊铺、压实等技术参数(松铺系数、碾压遍数、摊铺速度等)。

5 施工工艺

 施工工艺流程

5.1 施工工艺流程应符合图1.5.1-1的规定。

水泥就地冷再生基层施工工艺标准 沥青网,sinoasphalt.com

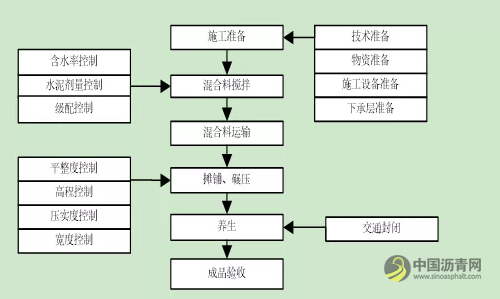

1.5.1-1  工艺流程图

 操作工艺

5.2 旧路面混合料分析通过对旧路结构的现场调查,对旧路结构层厚度不足路段,应加铺砂砾以保证再生层厚度。冷再生机现场破碎未掺加水泥的旧路面,由试验人员就地均衡取料,通过对拌和料的筛分及多次击实试验,确定粒料的最大干密度、最佳含水量。进行无侧限抗压强度试验确定掺加的水泥剂量。5.3 水泥摊铺在纵向每隔10m放出施工控制线钉上钢筋桩并挂线,利于冷再生机边线控制,经室内试验确定冷再生底基层水泥用量为4,施工过程中按5%控制。摊铺水泥前按路线前进方向每10m为一格,计算出每一格水泥用量,然后人工按每格摊铺几袋水泥,将水泥均匀布满方格,确保水泥布撒均匀、一致、等厚。原有路缘石待路面冷再生碾压成型后再拆除。

5.4 旧路面再生破碎拌和  1冷再生段采用等厚法施工,按全路宽12 m计算,考虑到半幅施工的搭接问题,所以在第一次半幅施工时,加宽50 cm进行施工,利于另半幅冷再生的搭接施工。冷再生机一次破碎宽度为2.5 m,半幅路面以行进3次完成。工作时,冷再生机需一辆洒水车紧跟作业,其余23辆洒水车配合保证拌和用水,拌和过程中按试验的最佳含水量控制加水,拌和行进速度7mmin10mmin  2考虑到水泥的初凝时间,以及各道工序的衔接问题,以100m实施工长度为限,当冷再生机单幅破碎100m后,返回准备第二幅进行的当中,对刚完成的100m进行稳压,然后平地机进行刮平,501振动压路面进行振动压实,直至达到规定的压实度,平整度按规范要求控制。

5.5 再生层整形半幅路段拌和完毕后,先用50 t振动压路机稳压23遍后。用平地机初步整平,测量人员根据设计纵断高程和横坡度,每10m为一断面分左中右3个点测出高程,按1.05-1.1的松铺系数,人工找出基准点,高程不足时及时调节富裕路段材料,高出段及时用平地机刮平。通过旧路整形达到“调坡”、“调拱”的目的,且保证平整度满足设计要求。要求整平精度要高。确保平整度和纵断面高程、横坡度符合设计。施工中。按“宁刮勿补”的原则,严禁“薄层找补”。若找补厚度过薄,找补前先将稳压后的局部低洼处用齿耙将表层5 cm耙松,再行找补。确保碾压成型一致,不起皮、不松散、无离析现象。5.6 再生层碾压  1 再生层整形完成及时碾压,检测含水量必须等于或略大于最佳含量。整形后检测各项标高符合设计要求,碾压顺序为用振动压路机振压3遍,18 t21 t光轮压路机静压12遍,表面要保证平整、湿润。碾压后外观平整,无明显轮迹,检测压实度达到规范要求。  2 使用50 t双幅/双频振动压路机的时,要确保:初压时使用高幅,低频振动模式,这将保证整个深度内具有良好的压实。复压采用低幅/高频,这将保证对铺层上部的良好压实。 5.7再生层养生碾压检测合格后及时洒水养生,养生期内中断所有交通,杜绝洒水车以外的任何车辆进入,养生期不少于7 d,要使冷再生基层表面始终保持湿润,做到每天及时洒水,专人看管,确保再生层不因洒水养生不当产生损坏。

 季节性施工

5.8水泥就地冷再生基层施工期的最低气温为5℃,并在第一次冰冻到来之前半个月到一个月完成水稳基层施工,否则应有妥善的保温措施。

5.9 将所有的场内机电设备进行检查,检查其防潮及绝缘设施,防止雨季因设备影响施工,在雨季前及下雨时对机电设备施加覆盖及防潮篷布。

5.10雨季来临时会对地材供应造成很大的影响,因此在雨季来临前做好地材的备料,以免因料不足影响施工。

6 质量标准

6.1 主控项目应符合下列规定:

   1原材料质量应符合下列规定

1水泥品种、级别、质量、包装、贮存,应符合国家现行有关标准的规定。

检查数量:按同一生产厂家、同一等级、同一品种、同一批号且连续进场的水泥,袋装水泥不超过200t为一批,散装水泥不超过500t为一批,每批抽样一次。水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应进行复验,复验合格后方可使用。

检验方法:检查产品合格证、出厂检验报告,进场复验。

  2基层、底基层的压实度应符合下列要求:

1)城市快速路、主干路基层大于或等于97%,底基层大于或等于95%

2)其他等级道路基层大于或等于95%,底基层大于或等于93%

检查数量:每1000m2,每压实层抽检1点。

检验方法:环刀法、灌砂法或灌水法。

  3 基层、底基层试件作7d无侧限抗压强度,应符合设计要求:

检查数量:每2000m2抽检1组。

检验方法:现场取样试验。

6.2 一般项目应符合下列要求:

  1 表面应平整、坚实、无粗细骨料集中现象,无明显轮迹、推移、裂缝,接茬平顺,无贴皮、散料。

  2 基层及底基层允许偏差应符合表1.6.2-1的规定。

1.6.2-1 水泥稳定碎石实测项目

项目

允许偏差或规定值

检验频率

检验方法

范围

点数

纵断高程(mm

基层

±15

20m

1

用水准仪测量

底基层

±15

中线偏位(mm

≤20

100m

1

用经纬仪测量

平整度(mm

基层

≤10

20m

路宽(m

<9

1

3m直尺和塞尺连续量两尺,取较大值

底基层

15

9~15

2

>15

3

宽度(mm

0~-20

40m

1

用钢尺量

横坡(%

±0.30%且不反坡

20m

1

用水准仪测量

厚度(mm

±10

1000m2

1

用钢尺量

7 产品保护

7.1 在施工过程中,对已测好的高程控制点(水准点、中桩、边桩)要注意保护。

7.2 测量好的基准高程应有专人看护,并经常复核,一旦发生碰触导致高程错误,要及时恢复,确保施工正常。

7.3 严禁压路机在碾压好的路面上急转、急停和调头。

7.4 养生期间除洒水车外,禁止其他车辆在未形成强度的路面上通行。

8 职业健康安全要求

8.1 在施工现场设置专门安全员。

8.2 电工、机械操作人员必须持证上岗。

5.8.3 施工现场有明显的标志牌,避免施工作业和施工机械车辆间及与公路及市政交通相互影响。

8.4施工用电设施经常检查,杜绝隐患。

8.5 制定施工安全事故的应急预案,具有可操作性;并制定有施工质量事故的处理程序。

9 绿色施工要求

9.1 严格按规范施工,施工便道和现场经常要洒水,防止扬尘。

9.2 禁止在施工现场随便丢弃废料、废品。

9.3 养生用塑料布在使用时防止被风吹跑,使用完毕后要及时回收处理。

10 质量记录

10.1 水泥、碎石、外加剂等产品合格证和出厂检验报告和复试报告。

10.2 测量复试记录。

10.3 施工记录【隐蔽工程检查记录、土壤压实度(灌砂法)试验记录】。

10.4 检验批质量检验记录。


标签:技术中心改性沥青
免责声明: 本文仅代表作者本人观点,与中国沥青网无关。本网对文中陈述、观点判断保持中立,不对所包含内容的准确性、可靠性或完整性提供任何明示或暗示的保证。请读者仅作参考,并请自行承担全部责任。本网转载自其它媒体的信息,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。如因作品内容、版权和其它问题需要同本网联系的,请在一周内进行,以便我们及时处理。邮箱:23341570@qq.com
微信关注WeChat
扫描关注微信,获取涂料最新资讯 公众号:中国沥青网 您还可以直接查找
全站地图

深圳网络警察报警平台 深圳网络警
察报警平台

公共信息安全网络监察 公共信息安
全网络监察

经营性网站备案信息 经营性网站
备案信息

中国互联网举报中心 中国互联网
举报中心

中国文明网传播文明 中国文明网
传播文明

深圳市市场监督管理局企业主体身份公示 工商网监
电子标识
