随着我国沥青路面建设里程的逐年增加和通车年限的增长,越来越多的沥青路面面临着养护维修。目前,沥青路面养护维修中铣刨重铺是最常用的工艺,而简单的铣刨工艺通常不被重视,导致施工质量存在缺陷。本文依托安徽省界阜蚌高速公路大中修工程,对铣刨重铺养护中的铣刨工艺质量控制进行研究,有益于提高铣刨重铺的施工质量,可为类似工程提供必要的参考中国沥青网sinoasphalt.com。
工程概述
实施路段为界阜蚌高速上行线K280+530~K280+948段,总长418m,此次主要对原路面进行病害铣刨修复处理。该实施段落路面病害严重,长大纵缝、横缝、纵横缝较多,夹有沉陷、拥包、坑槽、唧浆等病害,原路面部分段落采用了V槽、坑槽修补和高聚物注浆等方式进行了病害处理。本次实施包含病害调查、铣刨、灌缝、聚酯玻纤布贴布、碎石封层、顶管、LSPM-25\AC-20\AC-13混合料摊铺碾压、抹缝、标线等施工工艺。
铣刨方案确定
对原路面进行铣刨前,应该对原路路面病害进行详细调查,在路面病害调查的基础上确定铣刨方案。施工区封道结束现场验收后,开始病害调查,由施工方、监理方、分中心三方共同对原路面病害进行调查。
病害数据统计分析
主要统计纵、横缝数量及长度、坑槽修补面积,路面车辙深度等。根据病害调查计算出破损率、坑槽修补率和评价指标等。
典型病害芯样分析
通过对芯样的分析,取芯深度一般为三层沥青层,如芯样成型但有裂缝,则根据裂缝种类及发展情况进行方案判定:裂缝为自上而下疲劳裂缝或温缩裂缝,则视其影响深度确定铣刨深度;如果裂缝为自下而上的反射裂缝则对沥青层进行全部铣刨。
铣刨方案确认
根据初步铣刨方案进行铣刨,滑移清扫车紧跟清扫,分中心、监理组及项目部同时对铣刨后的路况进行二次调查、分析,结合初步方案对基层方案进行二次确定,形成最终铣刨方案。确定铣刨方案的基本指标、依据:
(1)PDCI<60:且表面有下沉、网裂。铣刨四层即包括上基层。(2)60<PDCI<70:铣刨三层,局部严重病害深层挖除水稳层上基层。横向裂缝间距<20m,连续开挖,超出20m,视情况独立开挖。(3)长度:三方确定,其原则为基本覆盖全部病害处治段落。(4)宽度:因涉及到水稳层摊铺,以摊铺机械最小合理性作业宽度确定,且分层铣刨应预留每侧台阶宽度不小于10cm确定,一般为上面层不小于3.8m。(5)深度:根据现场车辙调查及芯样分析报告。多层铣刨时主要结合原结构层厚及病害取芯芯样厚度。根据现场铣刨及芯样厚度分析显示不同的段落、层次厚度存在较大差异。上面层厚度一般为4.6~5.3cm,中、下面层厚度一般为11.6~12.5cm,上基层厚度一般为15.5~17.5cm。
铣刨控制
人员、机具配置
铣刨方案确定后,开始对原路面铣刨前,应该做好人员和机具的配置准备工作,可参考表1进行准备。
铣刨流程

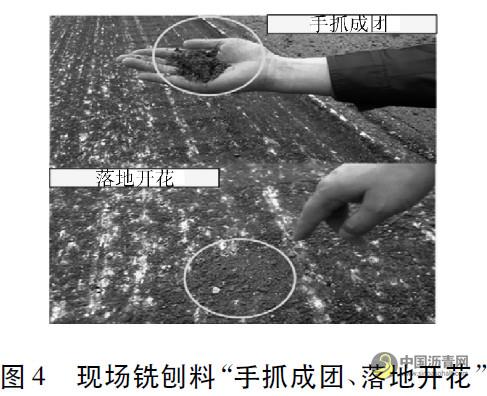

铣刨控制线。为保证铣刨边线顺直,铣刨方案制定后画铣刨控制线。铣刨机刀头检查。铣刨刀头是易耗品,铣刨前检查刀头、铣刨鼓,确保刀头、铣刨鼓完好。铣刨速度、深度控制。铣刨深度、速度根据铣刨层次和原路面情况分别控制。铣刨中常检查上槽口是否平齐,边口是否破坏,铣刨面有无夹层,出现问题及时对铣刨深度、速度进行调整。铣刨机用水量控制。铣刨过程保证铣刨面“润而不湿”,铣刨料“手抓成团、落地开花”。铣刨台阶控制。对原路面病害多层处治需采用分层铣刨时,应保证层与层之间的纵向错台不小于12cm,横向错台的距离4~5m,便于压路机分层压实。验收标准。铣刨结束后,应对铣刨断面的顺直度、表面纹理及平整度进行验收:①顺直度:铣刨后上槽口平齐,边口顺直;②表面纹理:铣刨后表面无松散夹层,底部纹路清晰;③平整度:3m直尺检测,平整度<10mm,检测频率50m/点。
清扫控制
清扫流程
铣刨过程中应及时对铣刨断面进行清扫。根据现场清扫各流程实施过后工作面检查及每项流程主要功效,最终确定清扫各工序遍数:滑移紧跟清扫1遍,人工配合装载机清理1遍,强力清扫车清扫3~4遍,人工局部清理1~2遍,VF-7.0空压机吹风清扫1遍,手持吹风机清扫2遍。
检查验收
清扫后铣刨面清洁,无浮灰和细小颗粒判定为合格。采用戴白手套对清扫面检查或森林灭火器对清扫面吹风无浮尘。
局部处理
端头处理
铣刨的端部并不是垂直的立面,需要采用切割机进行切割使其垂直,保证新旧结构间良好的粘结。切割时需注意如下几点:①切缝前先划线处理,确保切缝顺直;②切割机沿引导线进行干切,切缝深度不可超过铣刨深度,避免破坏下承层;③切缝后端头用风镐进行凿除,凿除时沿切缝方向进行,风镐头与原路面呈30度夹角均匀清除,凿除后的端头平整无坑洞。
局部夹层处理
对于局部铣刨未到位的夹层,根据面积大小选择人工凿除或风镐凿除。
结论
(1)铣刨实施前应该根据路面病害确定铣刨方案,保证不浪费也不留隐患。(2)铣刨前检查铣刨机刀头,过程中严格控制铣刨速度、深度、用水量等,确保铣刨断面平整、顺直以及纹理均匀、完整。(3)铣刨断面采用滑移紧跟清扫、人工配合装载机清理、强力清扫车清扫、人工局部清理、空压机吹风清扫以及手持吹风机清扫组合清扫方案,确保铣刨面清洁,无浮灰和细小颗粒。(4)局部采用切割机切割与风镐凿除相结合,确保立面垂直、平面无夹层。
预计到2025年底!河北高速公路将突破9000公里
“十四五”路网焕新!浙江加速高速公路提质增效
安徽省普通公路建设提前完成年度计划任务
总投资超百亿!甘肃两个高速公路项目开工建设
密织现代综合交通网,迈向新时代“九州通衢”!湖北交通“十四五”成绩单出炉
桥隧比82%!九绵高速主体完工,9月下旬通车!
广州这条高速将扩宽至双向十至十二车道!
沥青路面预防性养护雾封层措施应用效果对比研究
基于GA10浇筑式沥青混凝土的钢桥面铺装施工工艺优化研究
长寿命沥青路面层间剪应力控制及处治工艺
环保型高性能沥青混合料在高速公路长寿命路面中的应用与性能评估
直击现场,北京首条湖城一体赛车道即将亮相北京亦庄
商河:从交通“四无县”迈向省会北部交通新枢纽
双向六改十!这个高速改扩建项目进入施工新阶段
